Строителството на тази еднофамилна къща в с. Рогачево включва:
- Изкоп и изграждане на основи;

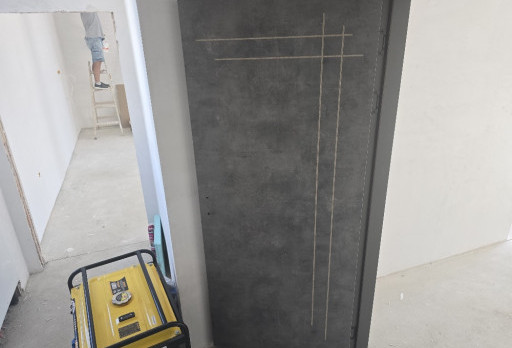

- Кофражни и армировъчни работи;
- Полагане на бетон;
- Зидария;

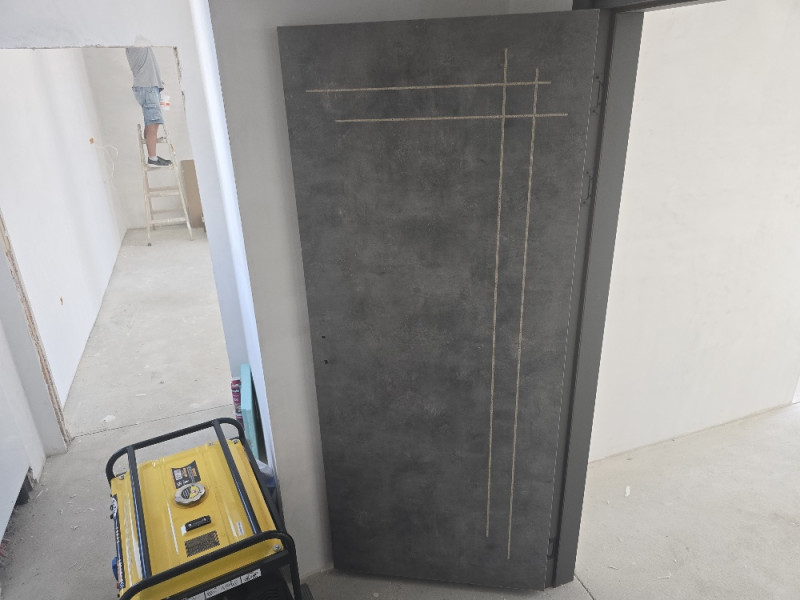

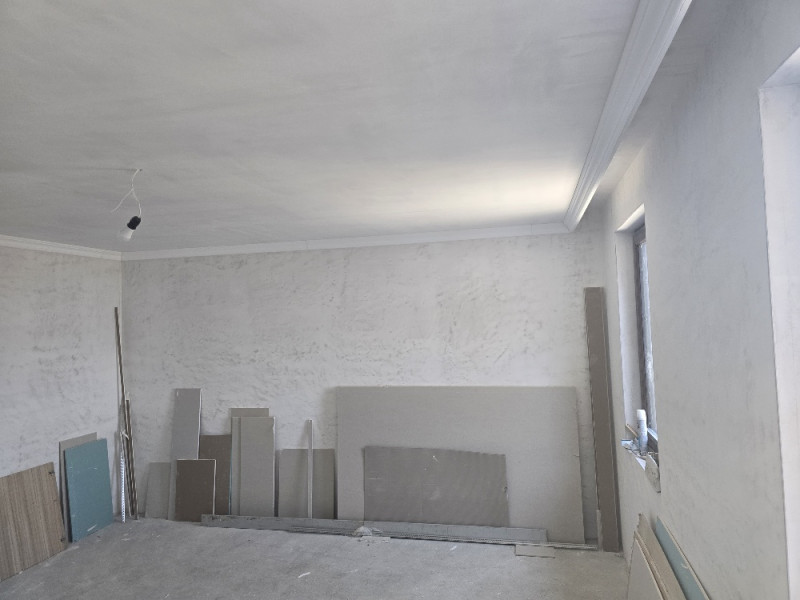

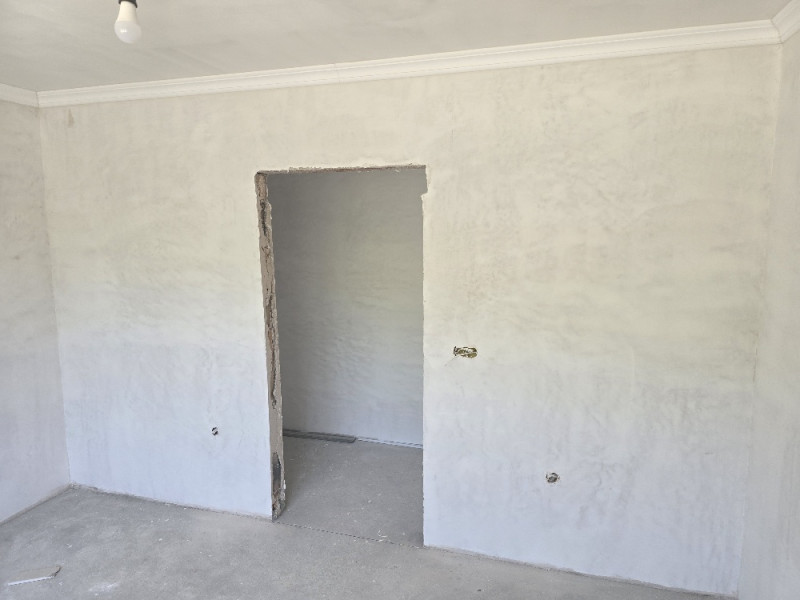

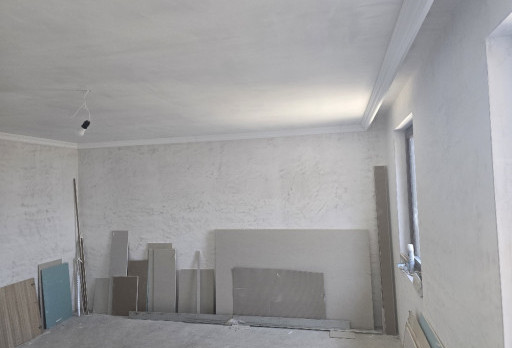

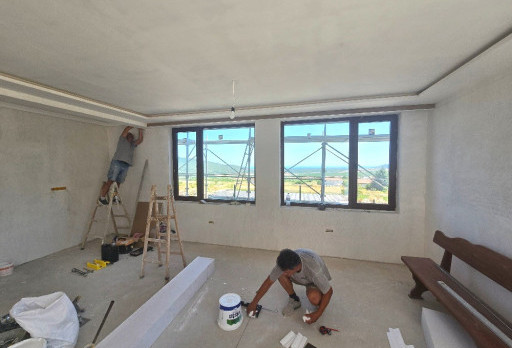

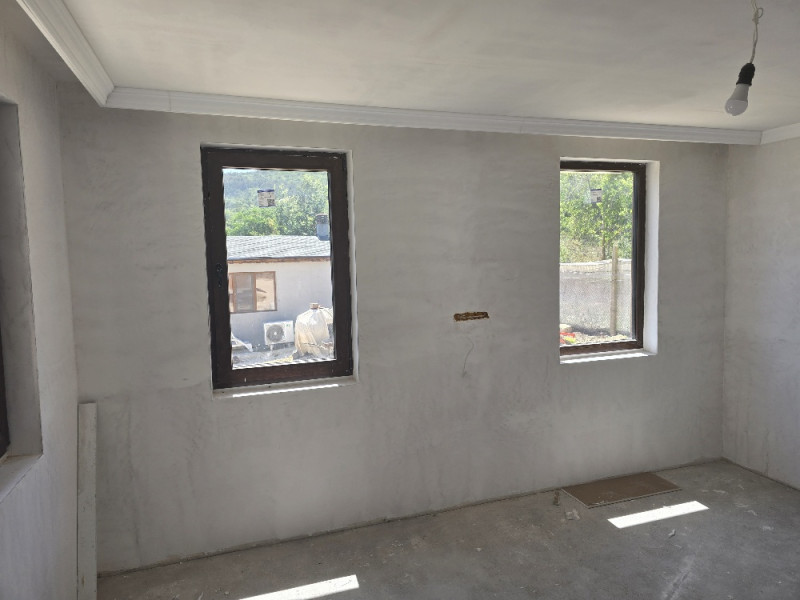

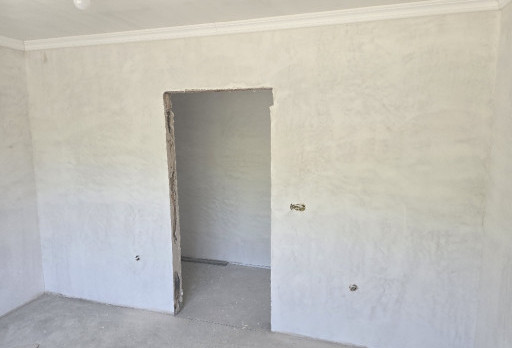

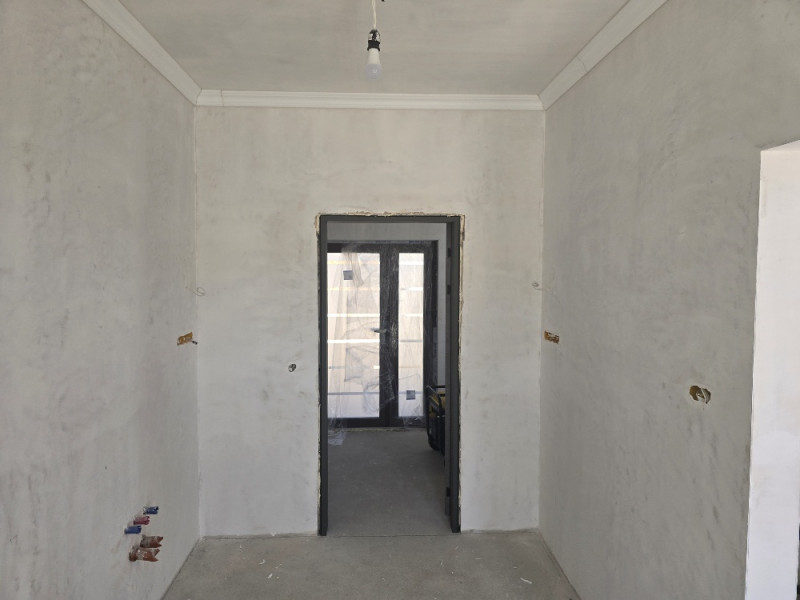

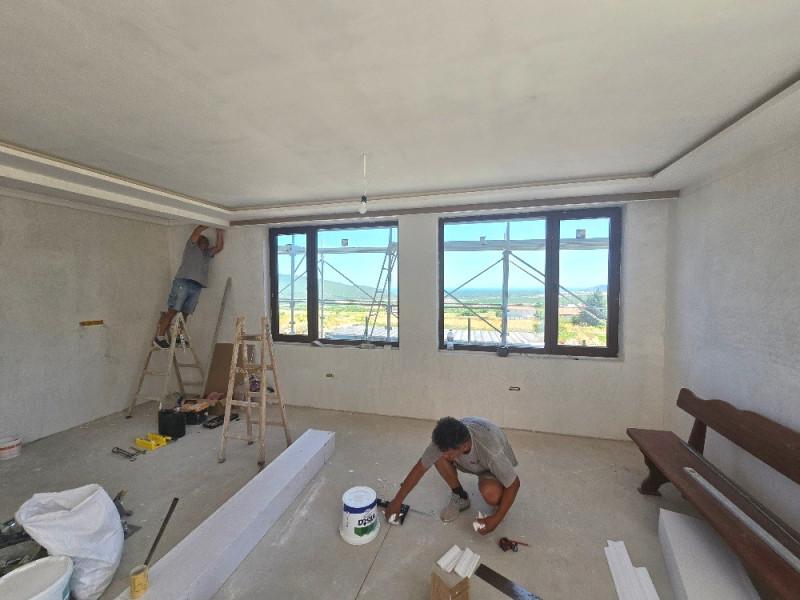

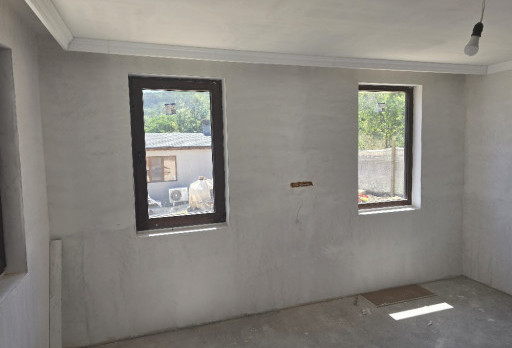

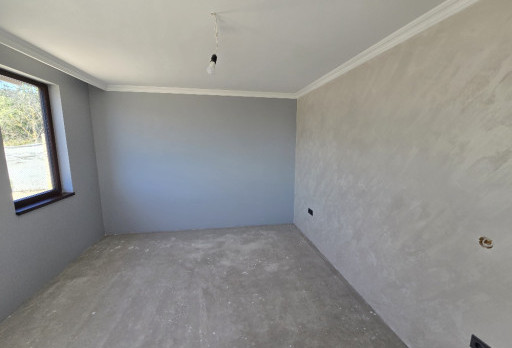

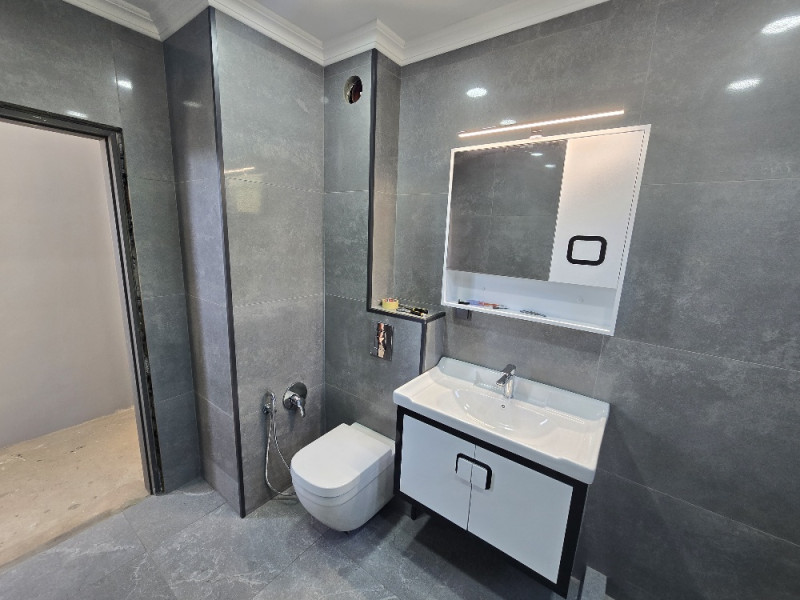

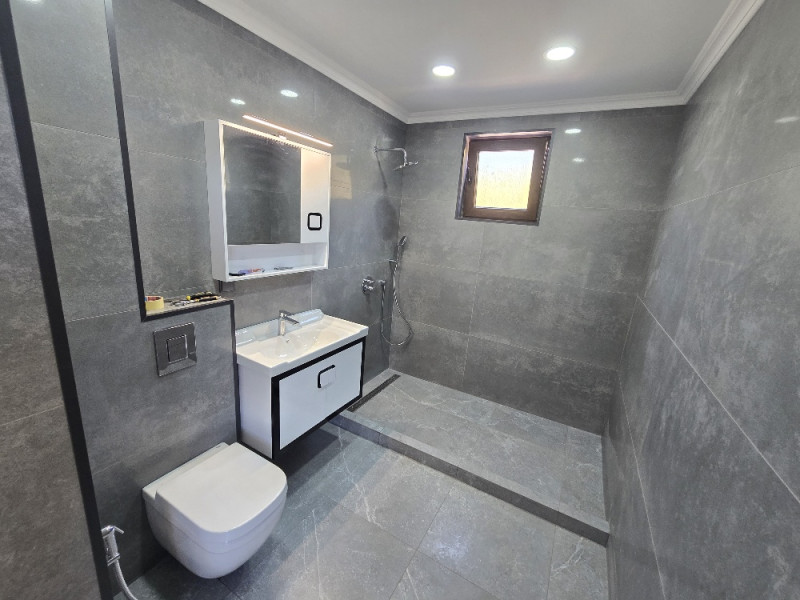

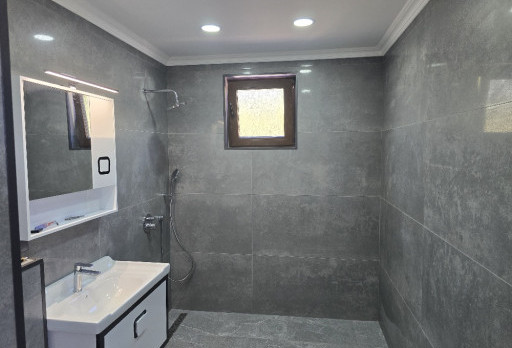

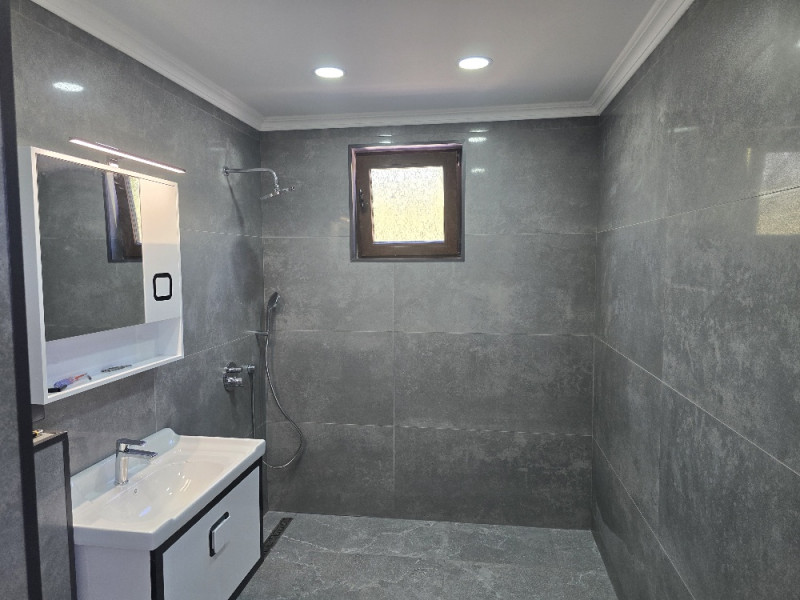

- Шпакловка и мазилки;

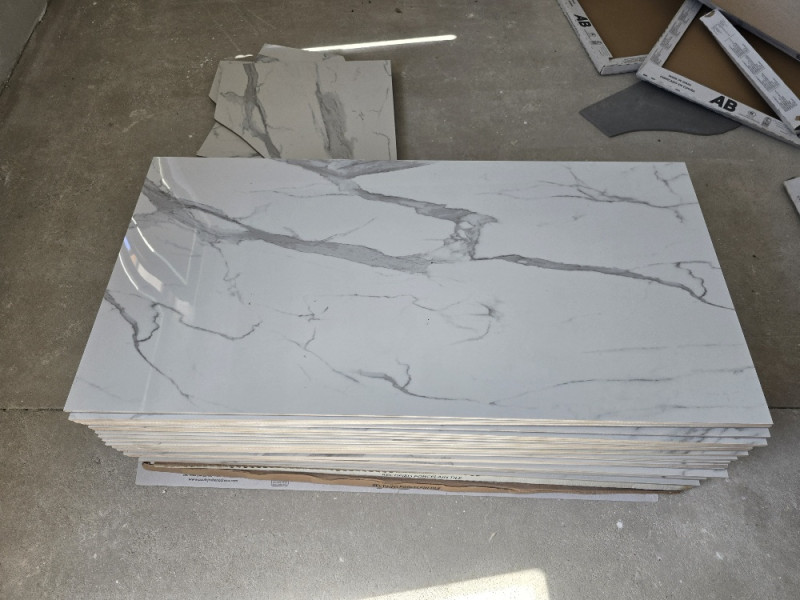

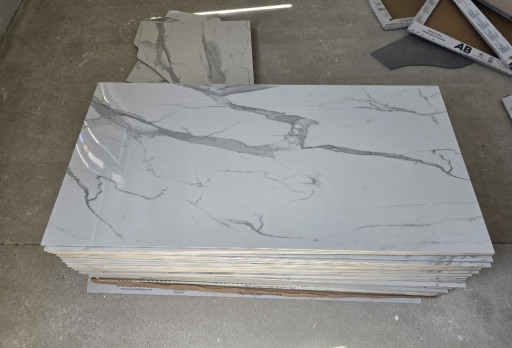

- Настилки;
- Изграждане на покрив;

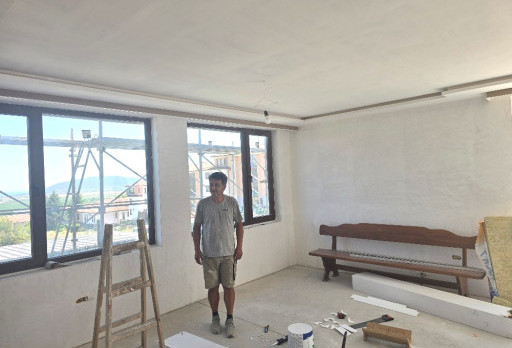

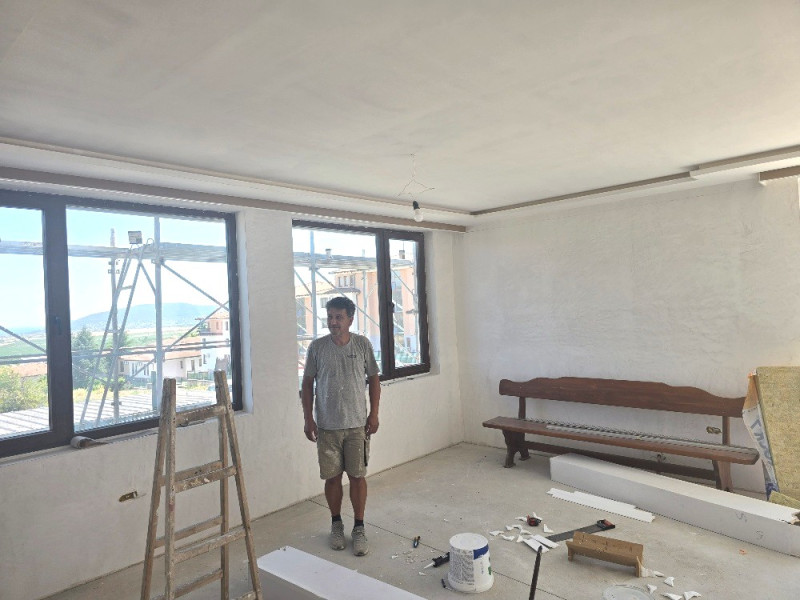

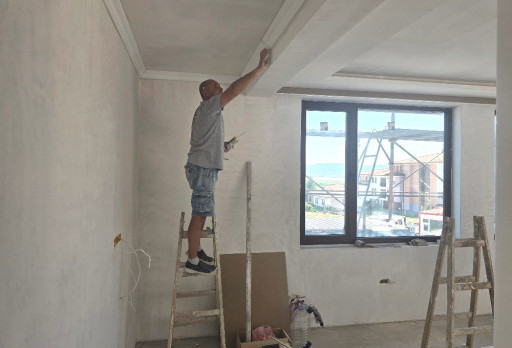

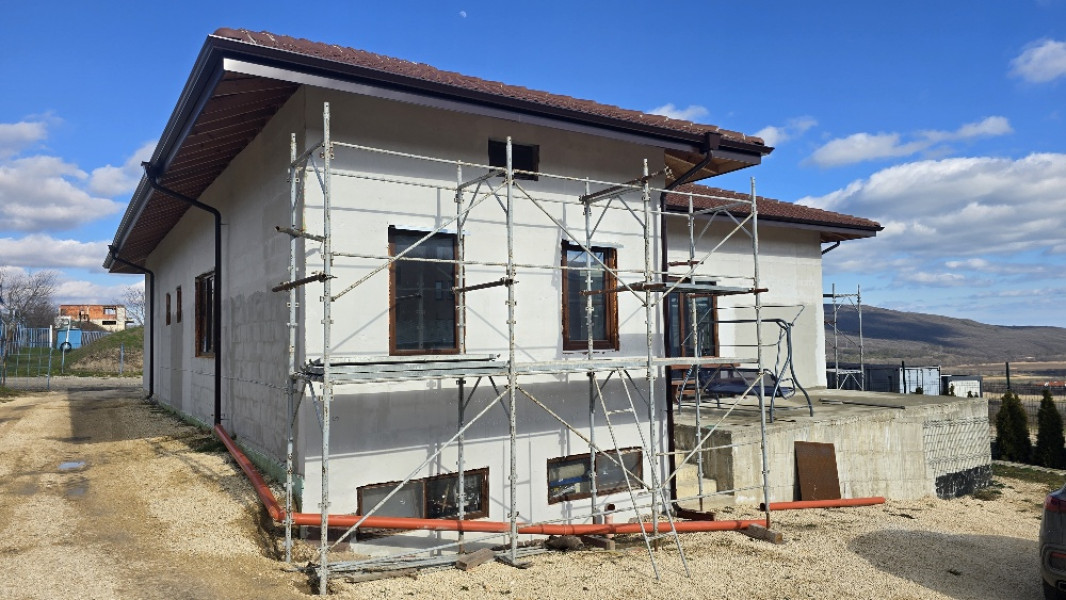

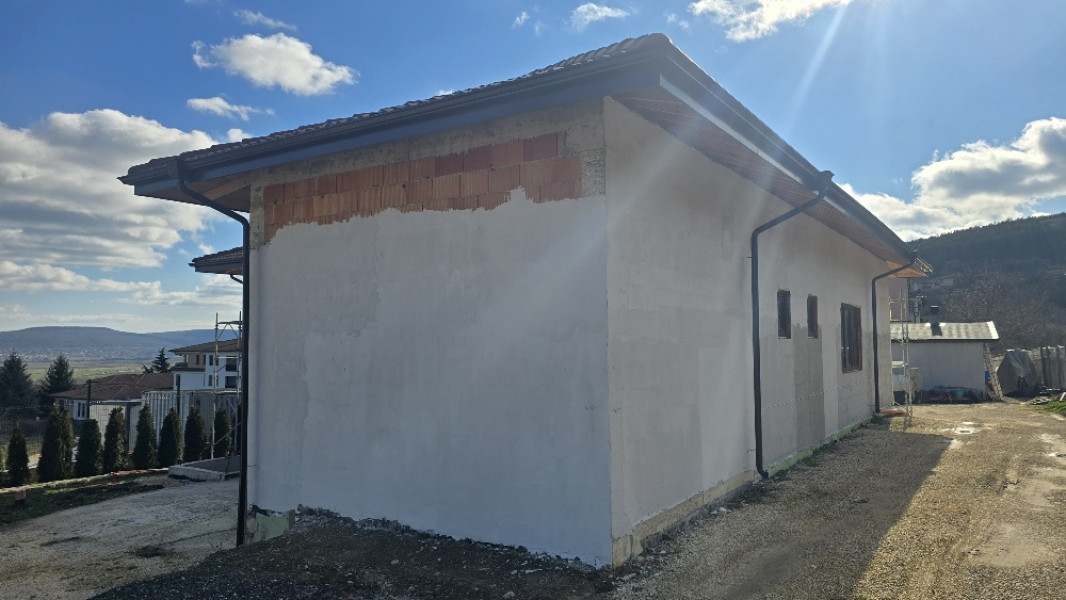

- Боядисване и декорация.
Строителните работи в с. Рогачево продължават с полагане на двукомпонентна хидроизолация на бетонова плоча. Доставени са тухлите и започва подготовката за зидария. Прави се изкоп за септична яма. След това започва зидането на стените на септичната яма с камък.

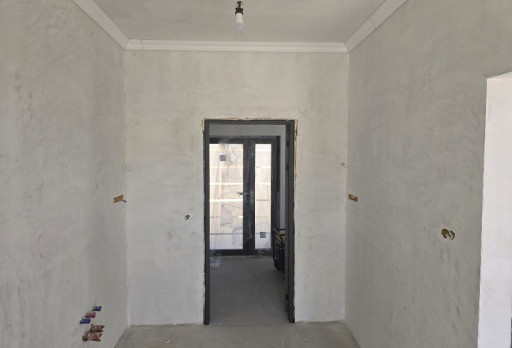

Монтирана е дограма на барбекюто и на приземния етаж. Направен е дренаж около къщата. Монтирани са металните пана на оградата. Лакирани са дървените части на барбекюто.
Декофрирана е оградата и се прави хидроизолация на стените на къщата. Продължава зидането на стените на барбекюто. Направена е хидроизолация в основите на къщата и топлоизолация също в основите на къщата. Готова е оградата към южната страна на имота. Зидарията на барбекюто е направена.
Бетонът е излят и вибриран. Иззидана е стената на барбекюто с YTONG. Обшива се челната дъска на покрива на барбекюто. Декофрирани са стените. Направен е изкоп за септична яма. Прави се кофража и се връзва арматура за плочата на кота 0 на мазите. Шахтата за дренажните води се зида. Прави се изкоп за ограда и се излива бетон.
Положена е топлоизолация на плоча кота "0". Монтирана е арматурата и започва леенето на бетона. Положена е арматурата на стените на кота -2,8 и след това се прави кофража преди изливането на бетона. Излива се и бетонът.
Положен е бетон за ниво -2,8. Завършена е дървената конструкция на беседката. Положени са битумен грунд и битумни керемиди на покрива ѝ. Монтирани са улуци и водосточни тръби. Прави се кофража на плочата на всекидневната. Положен е битумен грунд по стени маза на кота -2,8 м. Положена е арматурата на ниво -2,8 м за стени на задни мази.
Тече подготовката за полагане и полагането на подложен бетон. След полагането му се шлайфа с "хеликоптер". Положена е арматура за стените на мазата на къщата. Прави се двустранен кофраж за стените.
Тече подготовката за подложен бетон за къщата. Конструкцията на беседката е готова.
Приготвена е и е вързана арматурата в основите. Положен е бетон в основите. Вързана е арматурата и на колоните.
Започват изкопните работи за основите. Изнасят се земни маси. Ръчно се оформя изкопа. Разчертава се сградата. Полага се подложен бетон.
Работите започват с монтаж на шнуровото скеле. На обекта е доставен строителен фургон. След това се прави кофража. Връзваме арматура за подготовка за изливане на бетон за складова площадка на обекта. След това полагаме и шлайфаме бетона.
